El proyecto de cableado subterráneo de la ANDE en el microcentro estaría listo para fin de año

La ANDE informó que el cableado subterráneo en la calle Presidente Franco avanza a buen ritmo y se inauguraría para fin de año.

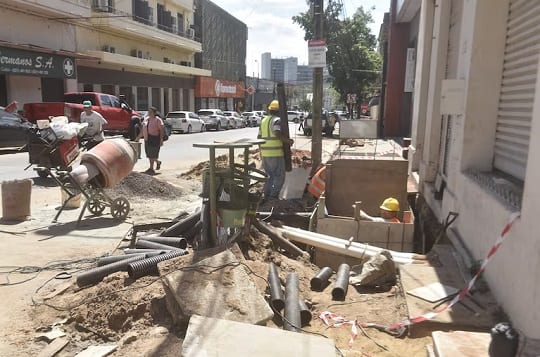

Las obras se realizan de 7 a 17 horas, todos los días, incluso fin de semana cuando se requiere cortar las calles, informaron desde ANDE. Foto: Pedro González.

La Administración Nacional de Electricidad (ANDE) informó que el proyecto de cableado subterráneo sobre la calle Presidente Franco, en el corazón del microcentro capitalino, registra un 75% de avance en obras civiles y un 57% en el progreso general. La institución prevé habilitar el tramo intervenido dentro de los próximos meses, marcando un paso importante en la modernización del sistema eléctrico y urbano de Asunción.

La iniciativa forma parte del programa de Infraestructuras Subterráneas Avanzadas en Redes de Energía y Sistemas de Iluminación LED, que busca mejorar la seguridad, la eficiencia energética y la estética del centro histórico. Los trabajos se concentran entre las calles Antequera y Hernandarias, donde la ANDE y sus contratistas desarrollan tareas conjuntas con empresas proveedoras de telecomunicaciones.

Leé también: Cableado subterráneo y luces LED modernizarán el microcentro

El ingeniero Ernesto Rodríguez, jefe del Departamento de Supervisión de Obras de Distribución, explicó que el proyecto ingresó en la etapa electromecánica, luego de completarse varios tramos de obras civiles. “El trabajo se realiza de manera ordenada y coordinada con las empresas de fibra óptica, evitando molestias a peatones y automovilistas”, indicó.

Durante una jornada técnica realizada el 19 de septiembre, representantes de la ANDE y de las empresas de telecomunicaciones recorrieron la zona para coordinar los próximos pasos. A nivel nacional, la estatal mantiene acuerdos con unas 170 compañías que utilizan su infraestructura. En el caso del microcentro, alrededor de 10 firmas continuarán operando mediante los ductos subterráneos.

El sistema instalado en Presidente Franco contempla 4 ductos para baja tensión, 9 para media tensión y 3 para fibra óptica de la ANDE, además de otros 9 destinados a operadores privados. Todos son conductos de polietileno de alta densidad (PEAD), independientes entre sí y con cámaras de inspección diferenciadas para cada red.

Unite a nuestro canal de Whatsapp

Según Rodríguez, la tecnología aplicada permitirá mayor confiabilidad en el suministro eléctrico y en la transmisión de datos, además de una mejora visual en el entorno urbano. “Para las fiestas navideñas, todos los paraguayos podremos disfrutar de caminatas nocturnas sin cables aéreos y con iluminación LED moderna”, destacó.

El proyecto está dividido en tres zonas principales: Tecno Electric SA ejecuta los trabajos entre Antequera y Nuestra Señora de la Asunción; el Consorcio TMT Proel II, desde esa calle hasta O’Leary; y el Consorcio Cono Vitex, de O’Leary a Hernandarias. Las obras se mantienen activas, con tramos en ejecución entre Ayolas y Colón, apuntando a concluir antes del cierre del año.

Fuente: ABC Color
